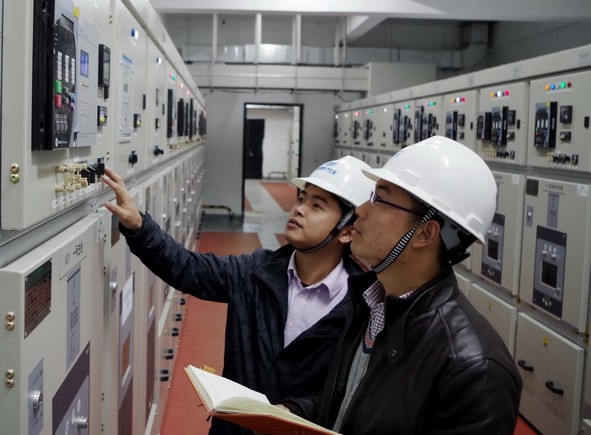

(本网讯)2月28日,在高新区有轨电车1号线金枫和大阳山两座主牵引变电所,随着一声令下,变电所成功送电,这意味着1号线一期工程外电接入完成。这是1号线工程继轨通之后的又一个具有里程碑意义的节点,也是今年通车试运营的先决条件。
苏州高新有轨电车有限公司相关负责人告诉记者,高新有轨电车1号线全长18.1公里,共设11个变电所,采用逐级供电的形式:通过金枫和大阳山两座主牵引变电所向正线9个牵引变电所送电。目前,两座主牵引变电所的送电完成,标志着外电已经接入正线。根据施工安排:3月底将实现正线所有变电所通电、4月底将完成正线接触网供电,最终为首列电车通电试运行做好准备。
据介绍,1号线全线都使用了双电源、双保险供电,一条线路出现故障,另一条会马上启用,不影响运营。
高新区有轨电车是我省第一条现代有轨电车,轨通好比有轨电车有了脚;电通则相当于有轨电车有了心脏,列车有了动力,因此电通对有轨电车来说是非常关键的一环。“需要提供电力的不仅仅是电客车,还为机电设备、通信、信号及辅助系统设备提供可靠电源”。
1号线供电工程得到了苏州供电公司的大力支持,供电公司为此抽调骨干力量组成项目组,并研究制定了专门方案。外电的顺利接入保证了1号线供电工程进度,高新区的“有轨电车时代”越来越近。
据了解,有轨电车一号线首列车将于今年5月份运抵苏州,计划于今年年底前试运营。有轨电车1号线将和苏州轨道交通1号线无缝对接,届时,市民从高新区中心城区前往西部生态成、苏州科技城将更加便捷、环保。(文/赵丁 图/杨晟坤)
