有轨电车上方施工忙 运营安保值守勤保障
作者: 日期:2016-05-20 浏览:780近日,横跨太湖大道有轨电车运营线路的220KV/110KV输电线迁移工作开展的如火如荼。电力设施改造线路在阳山南站和跨线桥附近与有轨电车1号线上方交叉,施工过程稍有疏忽将会对有轨电车造成“停运”的影响和风险。为此,运营分公司安全技术部高度重视,在接到浒墅关开发区建设局的通知后立即配合到现场与供电公司、架子公司、架线工一起共同商讨、制定具体保障方案,对施工区域线路加强了巡防力度,用以保障有轨电车的安全运营。

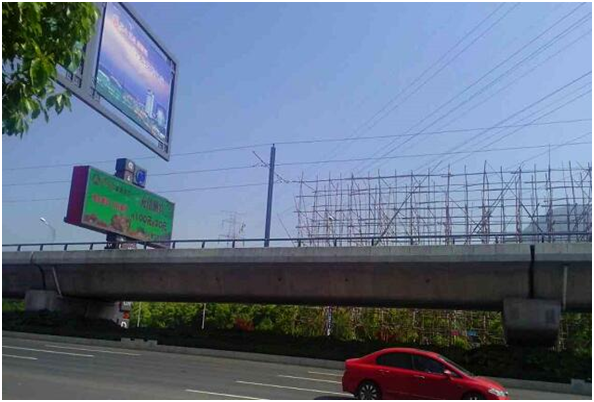

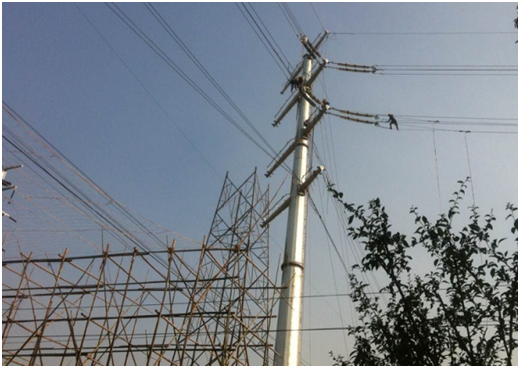

开工前,浒墅关开发区组织供电公司、架子公司、有轨电车公司总工室、运营分公司一起踏勘现场,供电公司为此制订了周密的《施工方案》,运营分公司组织对《施工方案》进行复核。本次工程影响有轨电车运营的风险点主要在于异物脱落砸向线网。为此,方案中规定接触网两侧将搭建20M高的脚手架,两侧脚手架上方设置跨越防护网,用以防止异物砸向有轨电车线路。在4月27日至5月17日整个施工期间安全技术部根据施工时间,对保安人员进行合理安排,要求定人定岗值守,一旦发现异常及时上报,严控风险,既保障了有轨电车的稳定运营,又保障了电力设施的安全施工。为高新区的城市建设和发展提供了有力的安全保障。
安全技术部 肖玉刚、施丹
